18 min lesing· Av Tobias Hay Slinning

Slik blir du en god byggeleder for kommunen: komplett guide for VVA- og anleggsprosjekter

Komplett guide til byggelederrollen på byggherresiden i kommunale bygg-, anleggs- og VVA-prosjekter. Ansvar etter NS 8403, oppfølging av entreprenør, kontroll, HMS, økonomi, sluttoppgjør og dokumentasjon — med etterprøvbare kilder.

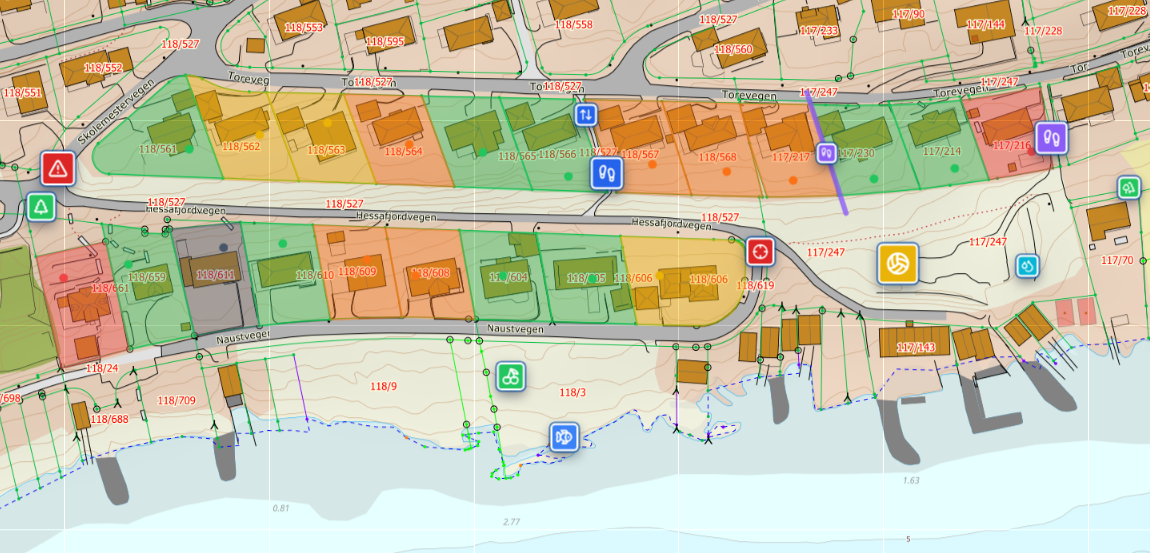

Eksempel fra Innbyggerkontakt: kart med matrikler farget etter status og pin-ikoner for kartlagte registreringer som målepunkter, skader, ledningskryss og varslede arbeider.
Eksempel fra Innbyggerkontakt — statusoversikt i kartet

Hver matrikkel farges etter prosjektets aktuelle status, så prosjektleder, byggeleder og anleggsleder ser fremdrift uten å åpne et regneark:

Grønn: grunneieravtale inngått og signert.
Gul: dialog i gang — varslet, men avtale ikke i hus.
Rød: avvist, klage eller ekspropriasjonsspor.

Pin-ikonene er kartlagte registreringer — f.eks. målepunkter, skader, foto, ledningskryss, kabelpåvisning og varslede arbeider. Klikk åpner dokumentasjon, bilder og historikk for matrikkelen.

Prøv den interaktive demoen

Byggelederrollen på byggherresiden er en av de mest undervurderte funksjonene i norsk samferdsels- og VVA-utbygging. Når kommunen er byggherre, er det byggelederen som står i daglig kontakt med entreprenøren, kontrollerer at det som leveres faktisk er det som er bestilt, og som — i siste instans — sikrer at innbyggernes penger brukes som de skal. Denne guiden går grundig gjennom hva rollen krever i bygg-, anleggs- og VVA-prosjekter, hvilke standarder og lovkrav som gjelder, hva en god byggeleder faktisk gjør hver uke, og hvor de fleste går på trynet.

Hva er en byggeleder — og hva er det ikke

Byggeleder er byggherrens representant på byggeplassen. Rollen er definert i NS 8403 Alminnelige kontraktsbestemmelser for byggelederoppdrag, og er en ren rådgiver- og oppfølgingsrolle: byggelederen utfører ikke arbeidet selv, men kontrollerer at entreprenøren gjør det han har påtatt seg, til avtalt tid, kvalitet og pris.

Byggeleder er ikke:

  • Prosjektleder (PL har det overordnede ansvaret for økonomi, kontrakt, fremdrift mot byggherre)
  • Byggherrens prosjekteringsleder
  • Anleggsleder hos entreprenøren (det er entreprenørens person)
  • Koordinator for sikkerhet, helse og arbeidsmiljø (KU/KP) — selv om rollen ofte kombineres
  • Kontrollansvarlig etter plan- og bygningsloven (det er en annen funksjon i byggesak)

I praksis kombineres byggelederrollen ofte med rollen som koordinator for utførelsen (KU) etter byggherreforskriften, og med deler av prosjektlederfunksjonen i mindre kommunale prosjekter. Det er lov, men det krever bevissthet om hvilken hatt du har på til enhver tid.

Det juridiske rammeverket

En kommunal byggeleder må kjenne flere lag av regelverk. De viktigste er:

  • Lov om offentlige anskaffelser (LOA) med forskrifter — styrer hele innkjøps- og kontraktsregimet
  • NS 8405 / NS 8406 / NS 8407 — entreprisekontraktene byggherren har med entreprenøren
  • NS 8403 — kontrakten kommunen har med byggelederen (hvis ekstern), og som definerer rollen
  • Byggherreforskriften (FOR-2009-08-03-1028) — krav til SHA-plan, koordinator og oppfølging
  • Plan- og bygningsloven — særlig kap. 20–25 om byggesaksbehandling og kontroll
  • Forurensningsloven og forurensningsforskriften — viktig i graveprosjekter
  • Arbeidsmiljøloven og internkontrollforskriften — gjelder hele anleggsplassen
  • Arkivlova og forvaltningsloven — kommunen har en særlig dokumentasjonsplikt

I VVA-prosjekter kommer i tillegg drikkevannsforskriften, forurensningsforskriften kap. 14 (avløp), vegloven, vegtrafikkloven og en lang rekke håndbøker fra Statens vegvesen (N100, N101, N200, R610, V770 m.fl.) inn som styrende dokumenter.

Du trenger ikke kunne alt utenat. Men du må vite hvor kravet står, og du må klare å se når noe entreprenøren foreslår er i strid med det.

Byggelederens kjerneoppgaver i et VVA-prosjekt

NS 8403 punkt 5 og kommunenes egne stillingsbeskrivelser samler oppgavene i fire områder. I praksis ser uka til en byggeleder slik ut:

1. Kontraktsoppfølging

  • Lese kontrakten på nytt før hvert byggemøte — særlig de første ukene
  • Følge opp at entreprenøren leverer det han har påtatt seg (mengder, kvalitet, dokumentasjon)
  • Holde styr på endringer, tilleggsbestillinger og varsler etter NS 8405/8406/8407
  • Skrive [endringsmeldinger og endringsordrer](/endringsmelding-bygg) som tilfredsstiller standardens formkrav
  • Følge med på fristene for varsling — særlig 42-dagersfristen for sluttoppgjør etter NS 8405 pkt. 33.2

2. Teknisk kontroll og kvalitet

  • Kontrollere at arbeidene utføres i henhold til tegninger, beskrivelse, NS-standarder og prosjektspesifikke krav
  • Følge opp entreprenørens kontrollplan og egne stikkprøver
  • Sjekke at materialer har CE-merking eller dokumentert ytelse etter byggevareforordningen
  • Verifisere geodetiske innmålinger (særlig viktig for VA-traseer og veg)
  • Følge opp prøvetaking: trykkprøving og desinfeksjon av vannledning, tetthetsprøving av spillvann, komprimering av fyllmasser, asfaltprøver

3. Fremdrift og økonomi

  • Holde ukentlige byggemøter — agenda, referat, aksjonsliste
  • Følge opp fremdriftsplanen (typisk en Gantt eller en linjeplan i VVA-prosjekter) og varsle byggherre tidlig ved skred
  • Kontrollere mengder før utbetaling — "tilstrekkelig grunnlag" er byggelederens ansvar
  • Innstille på utbetaling etter avtalebetalingsplan (acontofakturaer) eller mengdebasert
  • Forberede sluttoppgjøret kontinuerlig — ikke i etterkant

4. HMS, ytre miljø og naboforhold

  • Som KU: koordinere SHA-plan, vernerunder, samordning mellom flere virksomheter
  • Følge opp ytre miljø — særlig forurensningskontroll i grøfteanlegg
  • Ha en strukturert kanal til naboer og berørte grunneiere (se [anleggsmeldinger](/anleggsmeldinger-innbyggere))
  • Dokumentere skader på tredjepersoneiendom — før, under og etter

Det som skiller en god byggeleder fra en middelmådig

Etter mange tiår med kommunal utbygging er det relativt godt dokumentert hva som skiller de virkelig gode byggelederne fra resten. Det er ikke teknisk kunnskap alene — det er hvordan rollen utøves.

1. Forberedelse, ikke reaksjon. En god byggeleder leser kontrakten, beskrivelsen og tegningene før anleggsstart, ikke når problemet er der. Hun lager sin egen kontrollplan, sin egen risikovurdering og sin egen sjekkliste basert på dette. Når entreprenøren kommer med en endring, vet hun allerede hva som står i kontrakten.

2. Strukturert dokumentasjon — fra dag én. Den dyreste feilen i sluttoppgjør er fraværet av tidsstemplet, kontekstuell dokumentasjon. En god byggeleder skriver [prosjektdagbok](/prosjektdagbok-bygg-anlegg) hver dag, tar bilder med posisjon, og lagrer alt på samme sted — slik at det er enkelt å finne igjen tre år senere når garantireklamasjon eller tvist dukker opp.

3. Tidlig varsling — alltid. Det er fristende å håpe at en uventet utfordring "løser seg". Den gjør den nesten aldri. En god byggeleder varsler byggherre og prosjektleder skriftlig så snart noe ser ut til å påvirke tid, kostnad eller kvalitet. NS-standardene krever det — og det redder budsjettet ditt.

4. Faktura mot mengde — alltid. Aldri godkjenn en faktura uten mengdekontroll. En sluttoppgjørstvist på 12 millioner kroner i et lite VA-prosjekt starter nesten alltid med at byggeleder har akseptert mengder gjennom hele prosjektet uten å verifisere dem.

5. Profesjonell distanse til entreprenøren. Byggelederen er entreprenørens motpart. Et godt samarbeid er bra, men du må kunne si nei — og du må kunne dokumentere kontroll selv når dere går ut på pub etter byggemøtet.

6. Naboene er en del av leveransen. I et kommunalt VVA-prosjekt er det innbyggerne som betaler, og de bor i området. En god byggeleder bruker 15 minutter om dagen på dialog med naboer, dokumenterer det og forebygger 80 % av reklamasjonene.

Anatomi av byggelederens uke

En typisk uke i et mellomstort kommunalt VA-prosjekt:

Mandag:

  • 07:30 — Vernerunde med anleggsleder
  • 08:30 — Internt prosjektmøte med kommunens prosjektleder
  • 10:00 — Gjennomgang av forrige ukes dagbøker og fakturagrunnlag
  • 13:00 — Befaring av ny grøftestrekning, mengdekontroll, foto
  • 15:00 — Endringsbehandling og skriving av endringsmelding

Tirsdag:

  • 08:00 — Byggemøte med entreprenør (1,5 t, fast agenda)
  • 10:00 — Skriving av byggemøtereferat (publiseres samme dag)
  • 12:00 — Trykkprøving av nylagt vannledning — observasjon og signatur
  • 14:00 — Telefonmøte med rådgiver om endring i kummer

Onsdag:

  • 08:00 — Mengdekontroll og innmålingsverifikasjon
  • 11:00 — Befaring med grunneier som har klaget på støy
  • 14:00 — Oppdatering av fremdriftsplan og økonomi

Torsdag:

  • 08:00 — Kontroll av fyllmasser, komprimering og laboratorierapporter
  • 11:00 — Samordningsmøte med tilstøtende entreprenør (vei og kabel)
  • 14:00 — Forberedelse av endringsordre til neste byggemøte

Fredag:

  • 08:00 — Dokumentasjonsdag: ferdigstille dagbøker, arkivere, kvalitetssikre
  • 11:00 — Ukentlig statusrapport til byggherre
  • 13:00 — Innspill til neste ukes arbeidsplan
  • 15:00 — Helsjekk på utbetalinger

Dette er ikke et idealbilde — det er minimumsnivået for at sluttoppgjøret skal gå bra.

Spesielt for VA-anlegg

VA-prosjekter har noen særlige kontrollpunkter som byggelederen må eie:

Vannledning:

  • Trykkprøving etter NS-EN 805 og kommunal VA-norm — protokoll
  • Desinfeksjon med klor, prøvetaking før idriftsettelse
  • Korrekt overdekning, fundamenteringsklasse og rørmaterial
  • Innmåling med koordinater for senere drift

Spillvann og overvann:

  • Tetthetsprøving etter NS-EN 1610
  • Inspeksjon med rørkamera (SVV V-rapport eller tilsvarende)
  • Kontroll av fall, kumdetaljer og forbindelser
  • Avskjæringsplan og overvannshåndtering — særlig viktig i fortettingsprosjekter

Grøft og fundament:

  • Komprimeringskontroll (Troxler eller fallodd)
  • Stedlige masser vs. innkjøpte masser — kontroll av massebalanse
  • Avstivning og sikring etter Arbeidstilsynets veileder for grøftearbeid

Felles for alt VA:

  • Sluttdokumentasjon for FDV må inn i kommunens forvaltningssystem
  • "Som bygget"-tegninger og innmålingsdata leveres samtidig med overtakelse

Spesielt for veg og samferdsel

For vegprosjekter er Statens vegvesens håndbok-serie styrende, særlig:

  • N100 Veg- og gateutforming — geometrikrav
  • N200 Vegbygging — materialkrav, dimensjonering, utførelse
  • R610 Standard for drift og vedlikehold — definerer hva som skal leveres ved overtakelse
  • V770 Modellgrunnlag — krav til modellbasert leveranse

Byggelederen må kontrollere bærelag og dekke, asfaltkvalitet (uttak og analyse), kantstein, drenering, oppmerking og skilting. I tillegg kommer arbeidsvarslingsplaner etter håndbok N301, der kommunen som regel er skiltmyndighet.

Sluttoppgjøret — det viktigste enkeltdokumentet

Sluttoppgjøret er der pengene avgjøres. NS 8405 punkt 33 (og tilsvarende i 8406/8407) setter formelle frister og krav. Det viktigste byggelederen må huske:

  1. Innkall til overtakelse skriftlig — protokoll med mangler
  2. Følg opp utbedring av mangler — dokumentér
  3. Motta sluttfaktura — innen frist (gjelder også for byggherren)
  4. Vurder kravet punkt for punkt — godkjent / avvist / korrigert
  5. Send skriftlig innsigelse innen fristen — ellers anses kravet akseptert

I et VVA-prosjekt med endringer for mange millioner, er et godt sluttoppgjør verdt mer enn alt annet byggelederen gjør gjennom hele året.

Dokumentasjon: kommunens særlige plikt

En kommune er pliktig til å dokumentere det den foretar seg etter arkivlova og forvaltningsloven. Dette gjelder også anleggsprosjekter. Praksisen i Norge er svært varierende, men kravet er klart: vesentlig korrespondanse, vedtak, varsler, kontrollrapporter, protokoller og avtaler skal kunne gjenfinnes og settes inn i en sammenheng.

I praksis betyr det at byggelederen må sørge for at:

  • All korrespondanse er arkivert på samme sak
  • Dagbøker, byggemøtereferater og kontrollrapporter har dato og signatur
  • Endringsmeldinger og -ordrer er nummerert og fullstendig dokumentert
  • Foto har kontekst (sted, dato, hva som vises)
  • Det er sporbarhet fra varsel → vurdering → vedtak → utbetaling

[Etterprøvbarhet i byggesak](/etterprovbarhet-byggesak) er ikke pent å ha — det er et lovkrav for kommunen som forvaltningsorgan.

Typiske feil — og hvordan du unngår dem

Feil 1: For sen varsling. Byggelederen ser at fremdriften er truet, men venter "noen uker" før hun varsler. Når byggherre får vite det, er det for sent å reagere. Løsning: varsle skriftlig så snart en risiko er identifisert.

Feil 2: Aksept gjennom passivitet. Entreprenøren leverer faktura, byggeleder underskriver "OK", men har ikke kontrollert mengde mot kontrakt. Tre måneder senere blir grunnlaget vanskelig å rekonstruere. Løsning: ingen utbetaling uten skriftlig mengdekontroll.

Feil 3: Manglende kontrollplan. Byggelederen forutsetter at entreprenørens kontrollplan dekker alt — uten å se den. Når det viser seg å mangle komprimeringskontroll, er det for sent. Løsning: be om kontrollplan før anleggsstart, gå gjennom den punkt for punkt, suppler med egen kontroll.

Feil 4: For tett på entreprenøren. Et godt samarbeid blir til en sammenblanding av roller. Byggelederen begynner å gi instrukser om hvordan arbeidet skal utføres — og overtar dermed risiko. Løsning: hold fast på at det er entreprenørens valg av metode, så lenge resultatet er som beskrevet.

Feil 5: Glemt naboer og innbyggere. En kommunal byggeleder som ikke har kanal mot naboene, lager ofte en sak til lokalavisen i stedet. Løsning: etabler en strukturert kanal fra dag én — for eksempel via [anleggsmeldinger](/anleggsmeldinger-innbyggere) — og bruk 15 minutter om dagen på dialog.

Feil 6: Dokumentasjon spredd over fem steder. E-post, OneDrive, dropbox, mappe på serveren, papirperm i bilen. Når garantireklamasjonen kommer to år senere, finner ingen alt. Løsning: ett system, samme sted, samme struktur — fra dag én.

Sjekkliste før anleggsstart

Bruk denne som et minimum:

  • [ ] Lest hele kontrakten med entreprenør og alle vedlegg
  • [ ] Lest SHA-planen og fått den signert av alle entreprenører
  • [ ] Egen kontrollplan utarbeidet og koordinert med entreprenørens
  • [ ] Befaring sammen med entreprenør og prosjektleder
  • [ ] Avklart varslingsruter med kommune, etater og naboer
  • [ ] Etablert prosjektdagbok, mappestruktur og rutiner for foto
  • [ ] Avtalt møteplan — byggemøter, vernerunder, samordning
  • [ ] Avklart hvem som signerer hva (innstilling vs. vedtak)
  • [ ] Klargjort maler for endringsmeldinger, endringsordrer og varsler
  • [ ] Avklart sluttoppgjørsprosessen — frister og format

Slik støtter Innbyggerkontakt byggelederen

I Innbyggerkontakt finner kommunens byggeleder hele arbeidsflyten samlet:

  • Kart med matrikkel — alle berørte eiendommer, hjemmelshavere og kontaktinfo
  • [Prosjektdagbok](/prosjektdagbok-bygg-anlegg) — strukturert, signert, eksporterbar til PDF
  • [Endringsmeldinger og -ordrer](/endringsmelding-bygg) med NS-maler og full sporbarhet
  • [NS-varsler](/varsler-norsk-standard) etter NS 8405/8406/8407
  • [SHA-plan](/sha-plan) og koordinatorfunksjonen for utførelsen
  • [Anleggsmeldinger](/anleggsmeldinger-innbyggere) — én kanal for naboer og grunneiere
  • Dokumentarkiv med rolle- og prosjektbasert tilgang
  • [Etterprøvbar logg](/etterprovbarhet-byggesak) — alt tidsstemplet og sporbart

Resultatet er at byggelederen kan bruke tiden sin på det som faktisk skaper verdi — kontroll, oppfølging og dialog — i stedet for å lete i e-post og lage rapporter manuelt.

Oppsummering

En god kommunal byggeleder i bygg-, anleggs- og VVA-prosjekter er forberedt, strukturert, dokumenterer kontinuerlig, varsler tidlig, kontrollerer mengder, holder profesjonell distanse til entreprenøren og setter naboene inn i ligningen som likeverdige parter. Hun kjenner NS-standardene, byggherreforskriften og de fagspesifikke kravene godt nok til å vite hva hun skal lete etter — og bruker et samlet verktøy som gjør det enkelt å finne igjen det som ble gjort.

Det er ingen magi i rollen. Det er rutiner, struktur og litt is i magen. Men det er noe av det viktigste kommunen kan ha kontroll på — fordi det er der innbyggernes penger blir til faktisk veg, vann og avløp.
